大渡河洪峰平稳渡过长河坝工程

《甘孜日报》    2014年07月11日

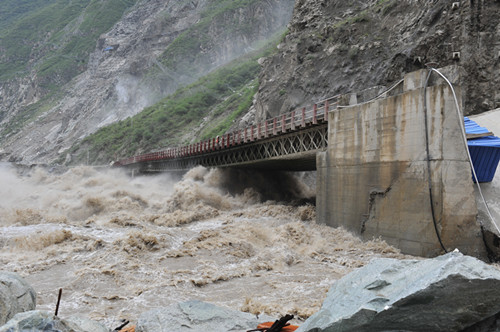

洪峰来临。
  ■ 冯曦 高利军 文/图
  6月29日,奔流的大渡河再次迎来了洪峰,下午16时,长河坝监测点流量已达4380立方米每秒,导流洞进口水位高程1506.67米,水面距离上游围堰顶高程只剩不到24米的距离,是该工程2005年开工以来,遭遇到的最大洪峰,接近二十年一遇洪水标准,四川大唐国际甘孜水电公司紧急应对,周密部署防汛迎峰工作,确保了本次洪峰平稳度过。
  6月24日开始,大渡河上游流域遭遇了持续强降雨,短短数日,大渡河流量从2000立方米每秒暴涨至3300立方米每秒。
  6月28日上午9时,该公司防汛值班室接到了大渡河水情中心预报,未来两天,长河坝水电站坝址区大渡河流量将达到5年一遇标准,超过4170立方米每秒,虽然长河坝工程在2012年已经历过4200立方米每秒洪水的考验,但该公司仍不敢掉以轻心。
  上午9时30分,该公司总经理张振汉,组织召开了第一次迎峰度汛专题会议,紧急部署防汛迎峰工作,要求防汛值班人员加强长河坝上游围堰、导流洞出口、响水沟、金汤河等各重要防汛部位的巡视,启动24小时现场值班制度,加强对各参建单位的防汛值班情况的抽查力度,确保长河坝工程防汛体系的正常运转。
  6月29日,恰逢周末,但在该公司的防汛指挥中心已是繁忙紧张气氛,防汛值班员虽已熬红了双眼,紧盯着监视屏并时刻保持与前方的联系;7时23分,该公司副总经理杜三林,长河坝工程部、安全环保部相关负责人来到了指挥中心;8时,流量逼近4170立方米每秒;10时,流量超过4200立方米每秒,已超过该工程自2010年开工以来最大流量,整个指挥中心的气氛变得随之凝重起来;10时30分至11时,指挥中心接连收到施工单位电话险情报告:此时此刻,长河坝工程初期导流洞水势凶猛,导流洞出口桥0号桥台回填料淘刷严重,1号桥墩发生倾斜,桥梁随时有倾覆的可能,将会危及下游围堰高程最低的中水十四局、中水五局营地的安全,更将会危及到300余名员工的人身安全;金汤河突发特大洪水,冲垮了通往金汤土料场的场内公路,沿线山体已发生了小型泥石流,土料场通讯、交通已全部中断,急需救援;持续降雨引发响水沟泥石流,3万余立方米泥石流堆积物顺沟而下,冲垮了响水沟石料场的钢桥,并堵塞了场内12号路1号隧道。必须马上清运疏通,否则,响水沟再发泥石流,长河坝上游围堰和大坝填筑工作面将直接面临泥石流堆积物的直接冲击,险情万分紧急!
  11时05分,该公司召集第二次抗洪抢险会议,再次部署迎峰防汛工作,要求立即启动长河坝下游围堰临水面和淘刷部位大块石防护工作,施工人员及工程设备立即做好转移准备;该公司组织江南公司成立抢险突击队,赶赴金汤河灾区,恢复交通、疏浚河道,同时,第一要务是,积极配合当地政府,协助当地居民 “救人、除险、保财”,履行央企的社会责任。
  11时20分,张振汉、杜三林到导流洞现场指导抢险工作,并成立现场指挥部;11时30分,首批设备已抵达12号公路1号隧道,开始响水沟疏浚工作;12时40分,江南公司65名干部员工作为金汤河抢险突击第一梯队,火速赶赴前进,下午14时,第二梯队携平板拖车、挖掘机等7台(套)重装设备随后出发。
  这一刻,长河坝工程现场,调集的机械设备、人员物资有条不絮的投入到各个抢险点,全力投入到迎峰度汛的战斗中。
  14时左右,当看到江南公司抢险突击队到来时,康定县金汤乡乡亲们欣喜若狂,远远的就挥手呐喊,“我们有希望了,大唐公司来支援我们了!”。抢险突击队来不及喘息,毅然跳入没膝的河流中加入抢险战斗,装沙袋、搬运、筑堤……,一场与时间赛跑的抢险争夺战拉开序幕。
  15时左右,导流洞出口1号桥墩被冲垮,出口桥随时都有垮塌危险,现场立即指示中水五局、中水十四局对下游围堰所有施工人员、剩余设备、材料开始转移,并将该公司的活动中心作为临时安置备选场所;15时40分,上游围堰迎水面淘刷严重,指挥部立即要求继续投入设备,加快上游围堰串石抛投防护速度;这一刻,大家心中只有一个目标、只有一个信念:防止险情进一步扩大,保证工程安全!全体参加抢险人员无私忘我地与洪水赛跑、与险情抗争。
  正是全体抢险人员这份无私忘我的奉献,四天三夜的时间,人停机不停,一批同志累了,换另一批同志继续投入战斗,各抢险点的险情逐步得到了控制。
  19时15分,下游围堰上的设备、材料以及300余员工全部安全转移至施工营地。
  23时,12号公路恢复交通,响水沟泥石流堆积物清理过半。上游围堰串石抛投施工完成。
  此后两天,大渡河流量逐步开始下降,但仍维持在4300立方米每秒强度,7月2日,大渡河流量开始实质性下降,0时,流量降至4020立方米每秒,并开始持续下降,7月3日8时,降至3200立方米每秒。7月4日,大渡河流量降至3000立方米每秒以下。
  截至4日,长河坝大坝施工区,撤离人员近300人,无一人伤亡,撤离设备20余台,无一台受损;金汤河抢险突击队共完成河道开挖300米,开挖方量2.5万立方米,完成临河公路修筑恢复60米,人工砂袋河堤加固1300米,解救被困群众36人,疏散转移521人,当日下午16时,突击队正式撤离金汤乡,标志着长河坝工程圆满完成本次迎峰度汛工作。
