长河坝水电站 消除地灾影响保工期

《甘孜日报》    2015年11月19日

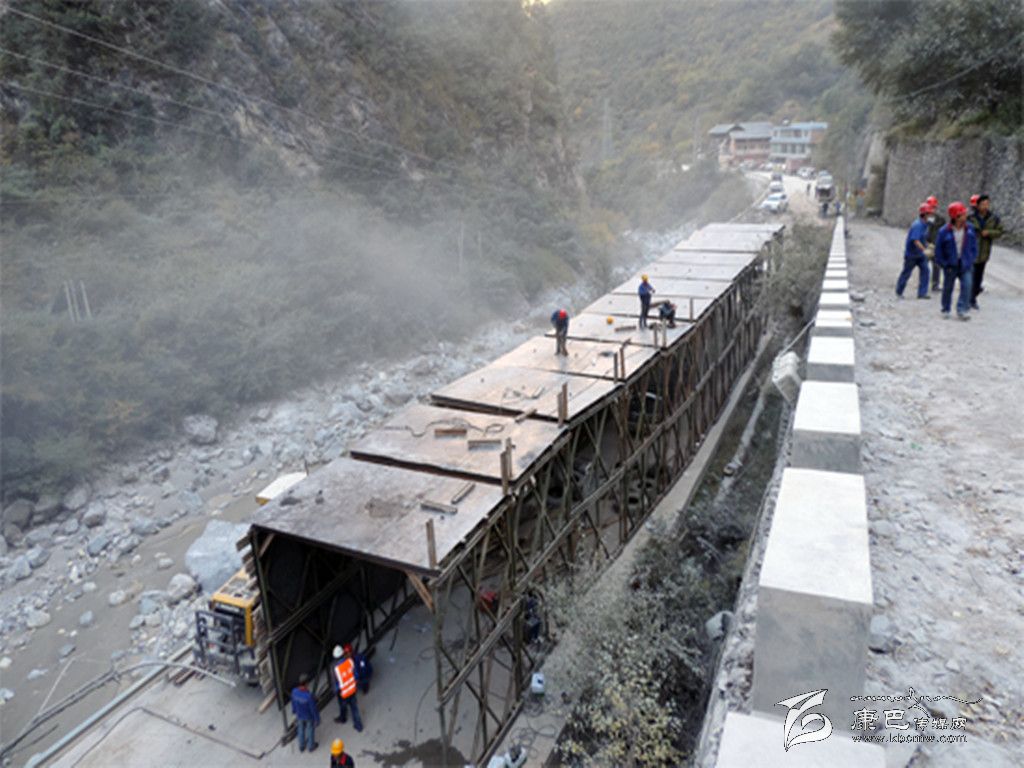

长河坝汤坝土料场公路抢通防护工程现场。
    本网讯(杨琳 广昊 文/图)11月15日,笔者从甘孜水电公司获悉,长河坝水电站汤坝土料场公路防护工程已全线抢通,并已通过康定市交通运输局验收。目前,长河坝大坝心墙填筑正在紧锣密鼓地进行,按照公司2015年的工期节点计划,年底长河坝大坝全断面填筑将到1640米高程,能够满足2016年长河坝下闸蓄水的总体目标要求。
    10月20日上午10时,甘孜水电“大干四季度、冲刺大坝填筑目标”的劳动竞赛正在如火如荼地进行,从长河坝水电站汤坝土料场开采的砾石土也在紧锣密鼓地朝着大坝运输。突然,一阵剧烈的响动,汤坝土料场通往长河坝大坝必经道路金汤河硅厂段左侧山体由于岩石风化、发生大面积崩塌,砾石土运输被迫全面中断,随后大坝砾石土料填筑、运输及砾石土场内开挖及边坡支护工程也相继停工。
    甘孜水电公司建设的长河坝水电站是一等大I型水电工程,目前世界上尚无已建成的同等规模工程。长河坝大坝集超高心墙堆石坝、河床深厚覆盖层、高地震烈度、狭窄河谷四大难度于一体,坝体和基础的防渗处理设计、大坝抗震安全措施,均无成熟经验可借鉴,给设计、施工和运行带来前所未有的世界级难题。对于超高心墙的砾石土堆石坝而言,砾石土心墙的填筑进度直接关系到大坝整体的填筑进度,因此确保砾石土的开采、运输和填筑是整个大坝建设的重中之重。
    面对突如其来的地质灾害,为保证道路上段的康定市金汤镇居民和汤坝料场施工人员的生命财产安全,甘孜水电公司第一时间向地方政府进行了汇报沟通,并及时对该路段进行了交通管制,禁止一切车辆和人员通行,同时安排专人严密监控该区域险情、及时汇报,在全面掌控地质灾害情况的基础上有效避免了二次伤害发生。
    针对山体崩塌及道路受阻情况,甘孜水电公司与有关参建单位就隧道抢通、防护网安装等多个防护抢通方案进行了比选和论证,确定了架设钢结构棚洞应急保通方案,并用8天时间高效快捷地完成了78米长的一期防护棚洞建设,使汤坝土料场公路具备临时通行条件,缓解了山体崩塌给当地群众生产生活造成的影响,切实履行了央企的社会责任,有效降低了山体崩塌对长河坝工程建设的进度影响。
