《甘孜日报》    2014年06月13日

——来自川藏联网工程建设的报道



 ■ 记者 黄良富 袁飞 宋志勇 文/图
  这是继“新甘石”电网联网工程后,国家支持藏区的又一重大建设项目,是世界上最具挑战性的输变电工程——川藏联网工程。该工程将新建乡城至巴塘至昌都500千伏线路1009.2公里,新建昌都至玉龙、昌都至邦达220千伏线路512公里,新建巴塘、昌都两座500千伏变电站和邦达、玉龙两座220千伏变电站,工程总投资66.3亿元。
  “这个标段的铁塔是整条线路最高、最重的路段,单铁塔最高有111.1米,最重达180.7吨,全长87公里。该路段属巴塘县竹巴龙自然保护区,为保护好生态环境,我们只能绕过自然保护区,从金沙江两头建索道,这样既解决了运输难,又保障了施工人员的安全。”这是在位于离巴塘县城30多公里处指挥运送铁塔的四川送变电公司常务副经理伍建明对记者说的。
自今年3月18日川藏联网工程开工建设后,为全面了解巴塘县境内电网建设情况,记者6月4日来到巴塘县,对国家电网川藏联网工程建设指挥部进行了专题采访。
  川藏联网工程项目将从我州乡城、巴塘两县进入西藏昌都县,再从昌都分别至玉龙、邦达。新建乡城至巴塘至昌都500千伏线路1009.2公里,新建昌都至玉龙、昌都至邦达220千伏线路512公里,新建巴塘、昌都两座500千伏变电站和邦达、玉龙两座220千伏变电站。这项投资额达66.3亿元的“电力天路”预计2015年上半年建成,将有效解决西藏昌都和我州等藏区长期以来严重缺电、电网孤网运行、无电地区通电难、水电难以外送等难题。
  “截至6月4日,基础浇筑累计完成99.40%,接地埋设完成89.42%,铁塔组立完成72.32%。”指挥部工程部负责人杨怀伟对记者说。与以往工程不同的是,川藏联网工程是迄今为止世界上最具建设挑战性的输变电工程,它是继青藏联网工程之后,又一项穿越高寒、高海拔地区的重大输变电工程。工程将联接西藏昌都电网与四川电网,是国家“十二五”支持西藏的重大建设项目,也是国家电网公司贯彻中央西藏战略工作部署、落实国家西部大开发战略,支持西藏经济社会发展的具体举措。
  该工程位于世界上地质构造最为复杂、地质灾害分布最广的“三江”断裂带,全线地质破碎区段长度2×175千米,破碎区段铁塔共626基,地质构造异常复杂,地震、崩塌、滑坡、泥石流等灾害风险隐患大,大型机具功能作用难以发挥,人工、机械降效严重,施工建设极其艰难。相比青藏联网工程,此次工程设备材料用量更大,沿线运输无铁路、高速公路可利用。约40万吨设备物资,包括铁塔、高压电抗器、主变压器等大件设备,需从成都、大理和丽江沿路途艰险的川藏和滇藏公路,超长距离运抵现场。沿线大部分地区处于低气压、缺氧、严寒、大风、强幅射等区域,自然环境、气候条件极其恶劣,极易引发肺水肿、脑水肿等高原疾病,治疗及应急救援十分困难。
  面对“难和险”,四川电网工程指挥部针对地质灾害和交通安全巨大风险,在国内电网建设中首次开展了地质灾害和交通安全专项监理工作;针对恶劣的道路条件,建立了“兵站式”物资运输和工班制道路保通相结合的物资运输保障体系;针对生命保障难题,在施工沿线建立26个医疗站点,并坚持“不习服不上线、不体检不上线、不培训不上线”三不原则,实现“零死亡、零伤残、零疫情传播”三零目标,确保参建人员身体健康和生命安全;针对施工区域生态脆弱,建立了指挥部、设计、施工、监理“四位一体”的环保水保管理体系,把建设“绿色环保工程”理念贯穿于工程建设全过程,确保藏区江河水源不受污染;针对工程沿线通讯盲区,装备卫星通讯设备,建成了覆盖全线的通信指挥系统,确保指挥畅通、协调有力;针对工程建设和运营特殊难题,开展了“施工难点突破、地质灾害预防、管理效率提升、系统安全稳定、运行维护方便”等5大类17项研究专题,深入推进技术及管理创新。

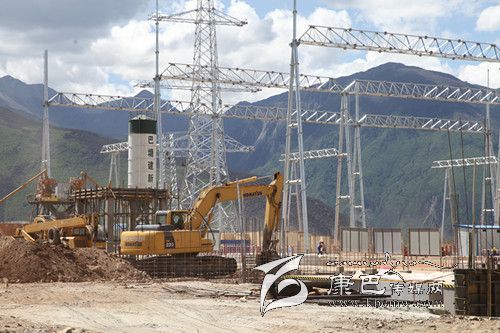

  “此站去年8月底进场,11月开工,主要涉及土建和电器两类项目,整个工期为5个月,预计今年9月完工。”正在工地指导施工的川藏联网工程巴塘500千伏变电站项目经理罗洪明对记者说道。该站是西藏昌都电网与四川电网联网输变电工程包1站址,位于巴塘县东南的夏邛镇象鼻山,距县城约17公里,海拔3340米的巴塘变电站,场地为高山峡谷地貌区山顶台地,台地总体地形平坦,总用地面积99.7亩。
  “推进工程的重要保障是安全和质量,无论从基础材料到每个环节,专业性都很强,二者缺一不可。”川藏联网工程安质部负责人周林说。如铁塔安装,现有最高铁塔70至80米,按照工程指挥部要求,对高空作业人员必须配备安全装置和氧气,并强制要求高空作业人员,必须严格按照规程操作,以此保障工程安全和质量。川藏联网工程结合现场普遍偏远、交通不便,成功引进了监控软件系统平台、组合式碳纤维复合材料抱杆、防跳槽多轮组合式滑车、高原山地组合式轻型基坑旋挖机和循环式自动化索道,为快速推进工程达到了预期效果。
    据悉,川藏联网工程建成后,不仅有力支撑我州南部地区经济社会发展的用电需要,并将提供可靠的电力保障,从根本上解决我州南部地区严重缺电和无电地区通电问题。
